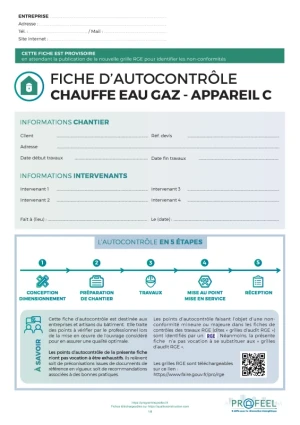

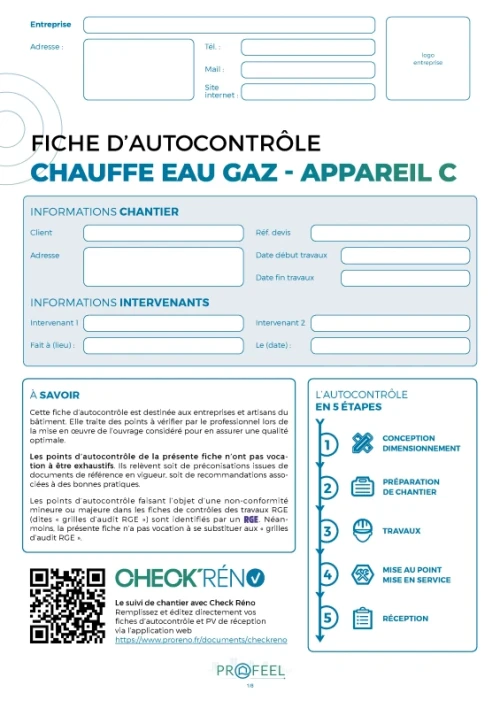

Fiche Autocontrôle Chauffe-eau gaz - Appareil type C

Assurez la conformité et la qualité de vos installations de chauffe-eau gaz de type C !
Conception - Dimensionnement
Mise en oeuvre
Réception de chantier
Résumé
La fiche d’autocontrôle “Chauffe-eau gaz - Appareil C” est un outil pratique pour assurer la conformité et la qualité des installations. Elle facilite l’autocontrôle des travaux en identifiant les points clés à vérifier à chaque étape d’un chantier de rénovation énergétique.
Conçue sous forme de checklist détaillée, elle recense plus de 60 points de contrôle lors de l’installation de chauffe-eau gaz de type C. Son objectif : accompagner les entreprises et artisans du bâtiment, de la conception du projet à la réception des travaux.
L’autocontrôle de chauffe-eau gaz de type C en 5 étapes
Retrouvez la liste des points de contrôle à vérifier à chaque phase du chantier :
Étape 1 - Conception et dimensionnement :
Emplacement et dimensionnement du chauffe-eau gaz de type C, prévision d'un adoucisseur si pertinent, autorisation en cas de sortie en façade en copropriété, tracé et dimensionnement du réseau…
Étape 2 - Préparation du chantier :
Conformité de l'état du conduit en cas d’EVAPDC (Évacuation des produits de combustion), absence de bras mort, diagnostic de l'installation de fumisterie existante, utilisation conforme de matériaux sur la ligne gaz, organes adaptés à la pression de service, mise en place de protection si nécessaire…
Étape 3 - Travaux de mise en œuvre :
Installation du chauffe-eau, facilité d’accès aux différents composants, évacuation correcte des condensats, distance de sécurité, interrupteur différentiel, liaison équipotentielle, filtre à eau sur l’arrivée d’eau froide, raccordement de la vidange, mise en oeuvre de la fumisterie, des réseaux ECS et eau froide, de la partie gaz et électrique, d'un adoucisseur…
Étape 4 - Mise au point / Mise en service :
Mise en service de l’alimentation gaz, mise en eau de l'installation, mise en route du chauffe-eau gaz, mesure du tirage et des caractéristiques des fumées, plaque signalétique de l'EVAPDC, essais d’étanchéité et de pression des réseaux hydrauliques…
Étape 5 - Réception des travaux :
Transmission des documents techniques de l’appareil installé, présence en amont des circuits d’un interrupteur différentiel 30mA, rapport de mise en service, information sur les précautions d'utilisation, de fonctionnement, d'entretien et de maintenance de l’installation…
Un outil pratique pour faciliter l'autocontrôle de vos installations d’ECS
Cet outil permet également d’identifier les écarts mineurs et majeurs définis dans les grilles d’audit RGE, facilitant ainsi la préparation aux audits et la mise en conformité avec les normes du secteur. Il ne remplace pas les grilles d’audit RGE, mais constitue un support complémentaire pour optimiser le suivi des chantiers.
N’hésitez pas à adapter cette liste en fonction de vos besoins et des spécificités de chaque projet.
Cette fiche d’autocontrôle vous aidera à respecter les bonnes pratiques de mise en œuvre ainsi que les documents de référence en vigueur. Téléchargez-la gratuitement pour assurer la conformité et la qualité de vos installations de chauffe-eau gaz de type C !
Présentation des fiches d’autocontrôle PROFEEL en vidéo
49 fiches pour faciliter l’autocontrôle des travaux de rénovation énergétique tout au long de vos chantiersÀ propos du contributeur

Programme PROFEEL
Le programme PROFEEL est le fruit d’une mobilisation de 16 organisations professionnelles du bâtiment, rassemblées pour contribuer collectivement à la nécessaire accélération et fiabilisation des rénovations énergétiques.
Ce programme est financé depuis 2019 dans le cadre du dispositif des certificats d’économie d’énergie (CEE).
L’AQC assure la coordination globale et le secrétariat de cette démarche.
